名称: 关于主城区“两江四岸”治理提升嘉陵江岸线贯通工程-沙滨路滴水岩至磁器口段 水土保持方案的批复
文号: 沙农审批〔2021〕56号 主题词:
关于主城区“两江四岸”治理提升嘉陵江岸线贯通工程-沙滨路滴水岩至磁器口段 水土保持方案的批复
发布日期:2021-06-30

重庆市沙坪坝区农业农村委员会

关于主城区“两江四岸”治理提升嘉陵江岸线贯通工程-沙滨路滴水岩至磁器口段水土保持方案的批复

重庆市城市建设投资(集团)有限公司

你单位提交的关于主城区两江四岸治理提升嘉陵江岸线贯通工程-沙滨路滴水岩至磁器口段水土保持方案审批申请(项目代码:2020-500106-78-01-130859)和《主城区两江四岸治理提升嘉陵江岸线贯通工程-沙滨路滴水岩至磁器口段水土保持方案报告书》收悉。经专家组审查,基本同意该水土保持方案。现就水土流失的预防和治理批复如下:

  1. 项目概况

本项目总占地81.39hm2,其中永久占地26.79hm2,包括岸坡整治区、景观提升区;临时占地54.60hm2,包括消落带治理区、现状保留区域。工程土石方总挖方21.70m3,总填方3.69m3,弃方18.01m3,不对外借方,弃方将运至渝北区石鞋镇江北机场D6地块消纳场回填,不另设弃渣场。工程计划于20217月开工,202212月建成,总工18个月;工程估算总投资为68749.84万元,其中土建投资为58065.59万元。

项目占地范围内无居民房屋和工业厂房,不涉及拆迁安置。

二、水土保持方案总体意见

(一)基本同意建设期水土流失防治责任范围为81.39hm²

(二)同意水土流失防治执行建设类项目一级防治标准。

(三)基本同意水土流失防治目标为:水土流失治理度97%,土壤流失控制比1.0,渣土防护率94%表土保护率92%林草植被恢复率97%,林草覆盖率25%

(四)基本同意水土流失防治分区和分区防治措施安排

(五)基本同意水土保持方案实施进度安排

(六)基本同意水土保持监测时段、内容和方法

(七)基本同意水土保持方案余方处置方式。

三、水土保持方案投资

本工程水土保持总投资为15233.17万元,其中主体已列投资14861.36万元,方案新增投资371.81万元。在方案新增投资中,工程措施79.10万元,植物措施0.00万元,监测措施51.72万元,临时措施139.16万元,独立费用80.78万元,基本预备费21.05万元,水土保持补偿费113.9397万元(免征)

四、生产建设单位在项目建设中应全面落实《中华人民共和国水土保持法》《重庆市实施中华人民共和国水土保持法>办法》的各项要求,并重点做好以下工作

(一)在初步设计和施工图设计阶段,根据批复的水土保持方案和有关技术标准,组织开展水土保持设计,编制水土保持设计篇章,并作为主体工程设计的重要组成部分;在施工阶段,加强施工组织和管理工作,切实落实水土保持“三同时”制度。

(二)严格按方案要求落实各项水土保持措施。各类施工活动要严格限定在用地范围内,严禁随意占压、扰动和破坏地表植被。做好表土的剥离和弃渣综合利用,建设过程中产生的弃土要及时运至方案确定的专门场地。根据方案要求合理安排施工时序和水土保持措施实施进度,严格控制施工期间可能造成的水土流失。

(三)切实做好水土保持监测工作,加强水土流失动态监控,并按规定向我提交监测实施方案、季度报告及总结报告。

)落实并做好水土保持监理工作,确保水土保持工程建设质量和进度。

)采购土、石、砂等建筑材料要选择符合规定的料场,明确水土流失防治责任,并向我委备案。

)每年3月底前向我报告上一年度水土保持方案实施情况。

)项目开工前应及时向我委申请缴纳水土保持补偿费在工程建设中,严格按照审批的水土保持方案,完成各项水土保持措施,并接受我委的监督检查。

(八)本项目的地点、规模如发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更,或者需新设弃渣场的,应按照《重庆市水利局关于转发水利部生产建设项目水土保持方案变更管理规定(试行)的通知》(渝水﹝201683号)规定办理。

(九)在项目投产使用前,请你单位依据批复的水土保持方案及批复意见,组织第三方机构编制水土保持设施验收报告,召开验收会议,并形成水土保持设施验收鉴定书,在通过官方网站或其他便于公众知悉的方式向社会公开水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等材料后,向我委报备水土保持设施验收材料。

(十)本行政许可决定有效期为三年,自签发之日起计算。期满后,若该工程未开工建设,本许可决定自行失效。

附件:1.主城区两江四岸治理提升嘉陵江岸线贯通工程-沙滨路滴水岩至磁器口段水土保持方案特性表

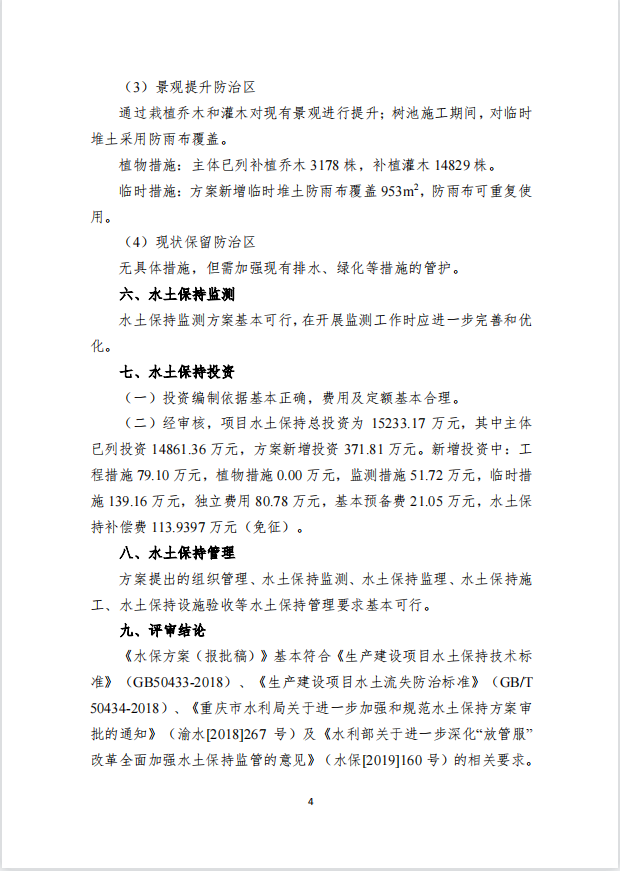

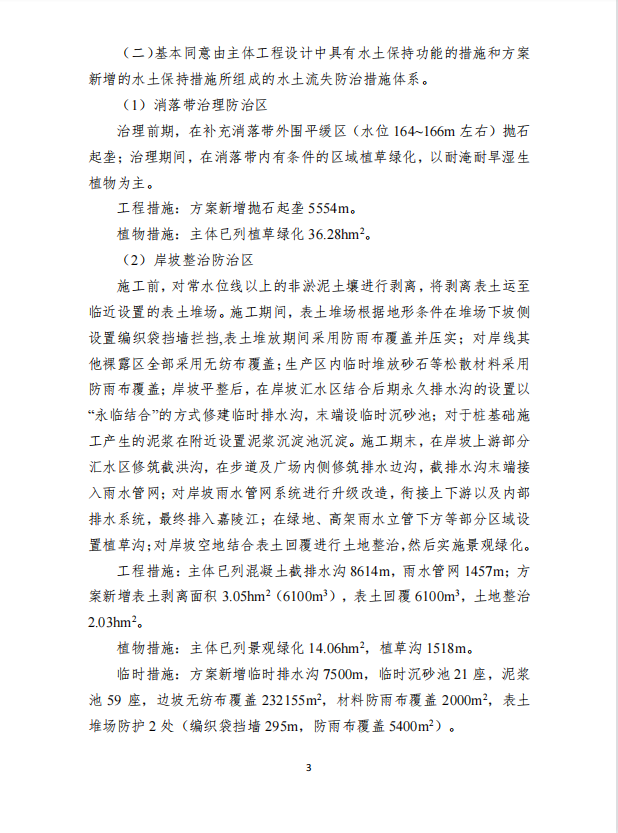

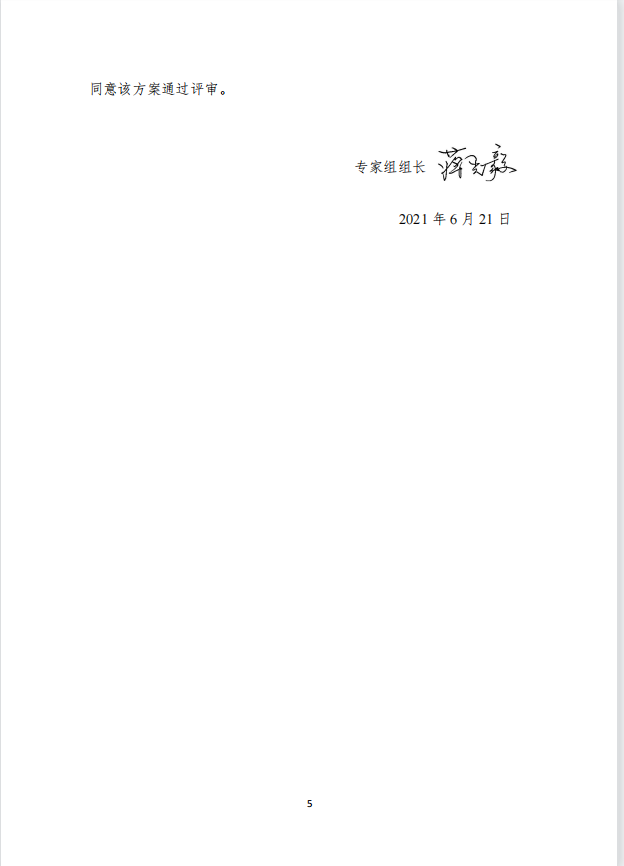

2.主城区两江四岸治理提升嘉陵江岸线贯通工程-沙滨路滴水岩至磁器口段水土保持方案报告书专家评审意    

重庆市沙坪坝区农业农村委员会

  2021629  

附件1  

项目水土保持方案特性表

项目名称

主城区“两江四岸”治理提升嘉陵江岸线贯通工程-沙滨路滴水岩至磁器口段

流域管理机构

长江水利委员会

涉及省市

重庆市

涉及地市或个数

/

涉及县或个数

沙坪坝区

项目规模

嘉陵江岸线整治面积813855m2

总投资(万元)

68749.84

土建投资(万元)

58065.59

动工时间

20217

完工时间

202212

设计水平年

2023

工程占地(hm2

81.39

永久占地(hm2

26.79

临时占地(hm2

54.60

土石方量(万m3

挖方量

填方量

借方量

弃方量

21.70

3.69

0.00

18.01

重点防治区名称

地貌类型

丘陵河谷

水土保持区划

西南紫色土区

土壤侵蚀类型

水力侵蚀

土壤侵蚀强度

轻度

防治责任范围(hm2

81.39

容许土壤流失量[t/km2·a]

500

土壤流失预测总量(t

2728

新增土壤流失量(t

904

水土流失防治标准执行等级

西南紫色土区建设类项目一级标准

防治目标

水土流失治理度(%

97

土壤流失控制比

1.0

渣土防护率(%

94

表土保护率(%

92

林草植被恢复率(%

97

林草覆盖率(%

25

防治措施及工程量

防治分区

工程措施

植物措施

临时措施

消落带治理区

方案新增抛石起垄5554m

主体已列植草绿化36.28hm2

岸坡整治区

主体已列混凝土截排水沟8614m,雨水管网1457m;方案新增表土剥离面积3.05hm26100m3,表土回覆6100m3,土地整治2.03hm2

主体已列景观绿化14.06hm2植草沟1518m

方案新增临时排水沟7500m,临时沉砂池21座,泥浆池59座,边坡无纺布覆盖232155m2,材料防雨布覆盖2000m2,表土堆场防护2处(编织袋挡墙295m,防雨布覆盖5400m2

景观提升区

主体已列补植乔木3178株,补植灌木14829

方案新增临时堆土防雨布覆盖953m2,防雨布可重复使用

现状保留区

投资(万元)

476.15

(方案新增79.10万元)

49.52

(方案新增0.00万元

139.16万元

水土保持总投资(万元)

15233.17(方案新增投资371.81万元)

独立费用(万元)

80.78

监理费(万元)

5.18

监测费(万元)

51.72

补偿费(万元)

113.9397(免征)

方案编制单位

中煤科工重庆设计研究院(集团)有限公司

建设单位

重庆市城市建设投资(集团)有限公司

法定代表人及电话

薛巍

法定代表人及电话

李明

  

重庆市渝中区长江二路179

  

重庆市渝中区中山三路128

邮政编码

400016

邮政编码

400000

联系人及电话

张学伍/18323836622

联系人及电话

郭磊/13751046057

  

023-68725205

  

/

电子信箱

306112356@qq.com

电子信箱

/

附件2

Copyright © www.cqspb.gov.cn All Rights Reserved. 重庆市沙坪坝区人民政府版权所有 主办单位:重庆市沙坪坝区人民政府办公室

ICP备案:渝ICP备19004061号-1 联系我们 国际联网备案: 渝公网安备 50010602500861号 网站标识码:5001060020

违法和不良信息举报电话:023-12345 网上有害信息举报
